福清核電華龍一號示范工程全面建成投運
| 2022-03-30 11:55:30??來源:福清新聞網 責任編輯:張碧芳 我來說兩句 |

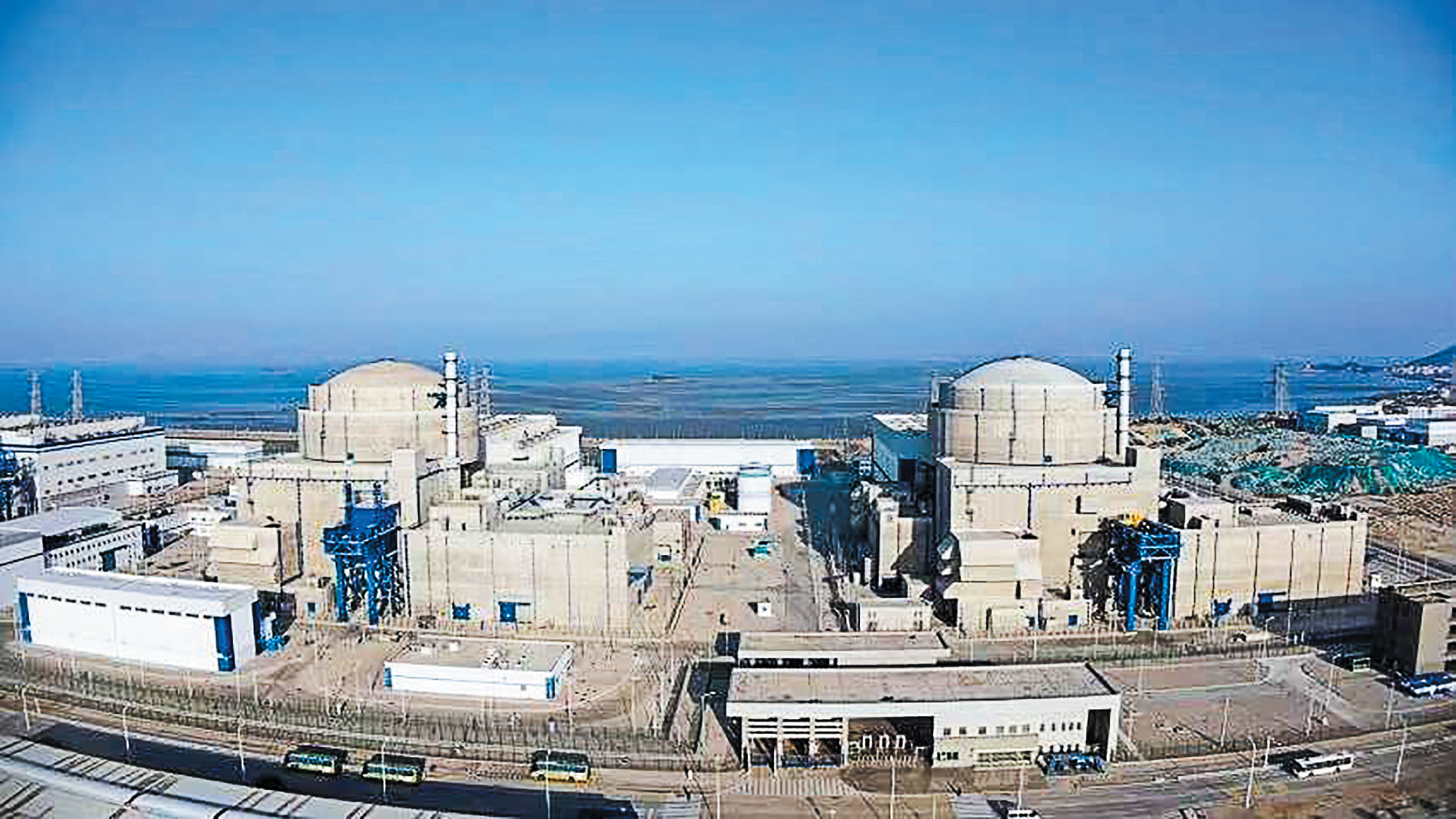

福清新聞網3月28日訊(記者 滕端欽)3月25日,福清核電華龍一號示范工程第2臺機組——中核集團福清核電6號機組完成168小時滿功率連續運行考核,正式具備商運條件。至此,華龍一號示范工程全面建成投運,標志著我國核電技術水平和綜合實力躋身世界第一方陣。 據了解,福清核電5、6號兩臺機組(如圖)是華龍一號全球示范工程。2015年,華龍一號全球首堆示范工程——福清核電5號機組核島澆第一罐混凝土,2017年5月25日,福清核電5號機組穹頂吊裝成功,2021年1月30日,福清核電5號機組投入商業運行。2018年11月19日,福清核電6號機組內層安全殼穹頂最后一層混凝土澆筑完成。福清核電6號機組額定容量116.1萬千瓦,系全球第三臺投入商業運行的采用華龍一號三代核電壓水堆技術的機組。 華龍一號全球示范工程全面建成后,2臺機組年發電能力近200億度,每年可減少標準煤消耗約624萬噸、減少二氧化碳排放1632萬噸,相當于植樹造林1.4億棵,推動綠色低碳發展、助力實現碳達峰碳中和目標具有重要意義。 |
